1/2024
13.7.2024 Homma paketissa
Tämä osio saavutti nyt viimeisen postauksensa. Perustukset ja lattia ovat nyt valmiit. Viimeinen homma oli laittaa lattialastulevyt paikoilleen. Sekin on nyt tehty. Aloitin työt maaliskuussa joten tähän vaiheeseen meni noin neljä kuukautta. Työpäivien määrää en laskenut.
Suurin haaste oli ehdottomasti mökin tunkkaaminen 40cm korkeammalle. Huolellisella suunnittelulla, kärsivällisyydellä, ja viidellä tunkilla mökin nostaminen sujui loppujen lopuksi hienosti ja ilman haavereita.
Työt ovat nyt muuttuneet maan tonkimisesta siisteiksi sisähommiksi. Varsinkin tämä viimeinenasia eli kunnollisen lattian saaminen muutti asioita paljon. Oli rasittavaa taiteilla lattiapalkkien ja väliaikaisten levyjen varassa. Työturvallisuuskin oli vähän huonolla tolalla. Onnistuin putoamaan kerran vaikka yritin olla mahdollisimman huolellinen. Onneksi selvisin säikähdyksellä.
Eli tämä vaihe projektista on nyt taputeltu. Seuraavaksi ulkoseinien ja välikaton kimppuun.

5.7.2024
Sain lattialastulevyjen asennuksen hyvään alkuun. Levyistä on nyt paikallaan noin puolet. Asennuksessa ei ole oikeastaan mitään ihmeellistä. Levyt liimataan punteista toisiinsa sekä liimataan ja ruuvataan vasoihin valmistajan ohjeiden mukaan.
Kun lattiasta tulee yksi suuri suorakulmio niin ei joudu kikkailemaan mitään erikoista. Ympäripontattujen levyjen poikittaissaumoja ei tarvitse edes osuttaa tuen kohdalle joten vasojen 60cm jaosta voi joustaa tarvittaessa.
Käytän 60 cm leveitä lastulevyjä koska niitä on helpompi käsitellä yksin kuin suurempia 120 cm levyjä. Nämäkin ovat aivan tarpeeksi painavia. Suurempien levyjen käsittely vaatisi ehdottomasti toisen parin käsiä.

4.7.2024
Lattian eristystyöt on nyt suurinpiirtein valmiit. Piti muistaa tehdä pari asiaa ennenkuin laittoi kaikki levyt paikoilleen. Keskimmäisille pilareille piti laittaa sopivan paksuiset vanerilätkät talloiksi jotka ottavat mökin painon sen sijaan että paino kohdistuisi kierretangon kierteille.
Samoin keittiön altaan viemäröinti oli helpointa tehdä nyt kun kaikkeen pääsi vielä käsiksi yläkautta. Tästä eteenpäin lattia on täysin suljettu.
Mökin alle tuli 30cm korkeat betonipilarit ja 10cm routaeristys. Maavaraa tuli puolivahingossa niin paljon että tarpeen vaatiessa mökin alle pystyy ryömimään jos tarvitsee siellä jotain tehdä. Mieluummin kaiken tarvittavan tekee nyt yläkautta helpommin kuin ryömii mökin alle myöhemmin tekemään tarvittavat työt.
Saa nähdä mitä unohtui. Jos joudun myöhemmin ryömimään mökin alle paikkaamaan jotain unohdusta niin siitä ei tule mainintaa näille sivuille.
Positiivinen uutinen oli sekin että kun mökki on ollut nyt noin kuukauden uusilla perustuksilla niin kaikki pilarit ovat vielä millilleen oikeassa korossa. Mikään tassu ei ole vajonnut painon alla eli mun ei tarvinnut säätää tassujen korkeutta lainkaan kun laitoin tallat paikoilleen.
Nyt seuraavaksi alkaakin sitten lattia-lastulevyjen asennus. Katsotaan miten se sujuu. Eka kerta siinäkin hommassa edessä.


30.6.2024
Lattian Finnfoam-levyjen asennus on nyt päässyt kunnolla vauhtiin. Viikonlopun saldona on se että homma on nyt hieman yli puolessavälissä. Mitään suurempia yllätyksiä ei ole tullut ja harjoittelu on auttanut löytämään oikeat toleranssit eristelevyn ja lattiapalkin väliin. Kun rako on oikean levyinen niin vaahdon saa pursotettua koko levyn paksuudella suht helposti. Näissä 100mm levyissä ei välttämättä ole helppoa saada vaahto koko levyn paksuudelle ilman että käyttää valtavasti vaahtoa.
Keksin sellaisen kikan että aluksi voi pursottaa alakautta "juuripalon" ja sitten loput yläkautta. Ja oleellista on se että tarvitse ryömiä sinne alle vaan voi katsoa yläkautta ja ruiskuttaa alakautta. Tällä tavalla voi olla 100% varma että saumoista ei tule kylmäsiltoja vaan ne ovat yhtä paksuja kuin levykin.
Tämä on vähän samanlaista kuin hitsaaminen eli vaahto pitää saada koko paksuudelle, ei pelkästään pintaan. Pitää siis jättää vaahdolle tilaa päästä sinne missä sitä pitää olla.


Eristystyössä ei tarvita isoa määrää työkaluja. Ohuemmat levyt 50mm saakka leikkaan leveäteräisellä mattoveitsellä. Sitä paksummat sahaan tavallisella käsisahalla. Mattoveitsellä voi kyllä leikata paksumpaakin ja se on siistimpää kun ei tule purua, mutta mun voimat tahtoo loppua siinä kesken ja sahalla saan levyn kahteen osaan vähemmällä voimalla paljon nopeammin.
Nopeudella ja voimantarpeella on merkitystä tällaisessa hommassa missä levy ei käy suoraan koolauksen vaan jokaista levyä pitää kaventaa.. Nopeasti laskettuna olen nyt sahannut 100mm levyä 30 metriä joten on iso ero työn sujuvuudessa ja äijän jaksamisessa kuinka helppoa sen 30 metrin sahaaminen tai leikkaaminen on.
Kaupasta saa myös vaahtoa pulloissa joissa on oma "pilli" ja niitä voi käyttää ilman pistoolia. Jos joutuu eristämään enemmän kuin kolmen levyn verran niin kannattaa ehdottomasti ostaa kuvassa näkyvä pistooli. Sen avulla vaahdon virtausta voi säätää ja lisäksi pulloa ei tarvitse käyttää kerralla vaan hommaa voi jatkaa samalla pulloaa seuraavana päivänä jos päivä loppuu ennen pulloa.
Pillivaahdot ovat kertakäyttötuotteita. Kun vaahto kuivuu ja pilli jämähtää tukkoon niin se pullo on sitä myöden selvä.
23.6.2024

Juhannuksena sain alkuun lattian eritystyöt. Pari ensimmäistä levyä meni harjoitellessa helpointa tapaa tehdä asennustyö. Loppujen lopuksi päädyin tekemään levyn molempiin päihin 50mm levyistä "hyllyt" joiden päälle asennettuna 100mm levyn on juuri oikealla korkeudella 150mm lattiapalkin yläreunan kanssa. Bonuksena lattian "alakulmaan" ja kriittiimpään kohtaan tulee nyt 150mm eristyskerros.. Muualla lattia eristettä tulee vain 100mm kerros.
Tällä tavalla asennustyö pitäisi olla melko nopeaa koska oikeaan mittaan leikatut levyt on helppo pudottaa hyllyjen varaan ja pursottaa uretaanivaahto väleihin. Katsotaan kuinka hyvin tämä toimii käytännössä kun pääsen sarjatuotantovaiheeseen.

8.6.2024
Tänä viikonloppuna saimme duunikaverin avulla paljon aikaiseksi päivässä. Nyt kaikki perustuspilarit on käyty läpi vielä yhteen kertaan ja oikaistu (jos oli tarve). Samoin koko mökin perustukset on tarkastettu ja täysin vaaterissa jokaisen pilarin kohdalla.
Bonuspalana saimme tehtyä myös kuistin lipan tukipilareiden päälle tukevan ja oikeassa korossa olevan palkin perustaksi terassille ja uuusille pystypalkeille. Tämä kohta työstä oli sellainen joka oli aiheuttanut paljon miettimisiä etukäteen. Miten saa rakennettua uuden perustan ilman että joutuu roikottamaan lippaa tyhjän päällä rakennusoperaation aikana?
Asia ratkesi käyttämällä vanhoja väliaikaisia tunkkauspisteitä vielä kerran kun kokosimme esirakennetun pilari/palkkiyhdistelmän vanhojen pilareiden päälle. Sen jälkeen Ave Maria ja tunkit pois. Hyvin kävi. Seuraavaksi hienosäätöä, uudet koolaukset kuistille sekä uudet tolpat kuistin lippaa tukemaan. Sanoisin että se vaikein homma on nyt takana ja tästä eteenpäin löytyy aina tukeva alusta josta voi ottaa tukea. Nyt väliaikaisviritykset ovat takana myös kuistin perustusten osalta.

2.6.2024 Perustuspilarit 10.5/12
Tämän viikonlopun saldo on se että nyt kahdestatoista pilarista on täysin valmiina kymmenen, eli kaikki normaalitapaukset. Jäljellä on vielä ne kaksi vaikeinta, alarinteen puolella olevat keskimmäiset pilarit. Mökki on rakennettu rinnetontille pengertämällä ja valitettavasti pengerrys oli tehty melko naftisti eli alarinteen seinän alkaa nopeasti jyrkkä rinne. Nurkkapilarit sai vielä tehtyä ilman mitään erityistä temppuilua, mutta keskimmäisten pilarien alle pitää kaivaa tilaa Leca-harkoille. Kun betonipilarit laittaa tällä tavalla harkkojen päälle niin rinne-ongelma poistuu. Olin varautunut henkisesti siihen että harkkoja pitäisi olla kaksi kerrosta, mutta ainakin tämä ensimmäinen näyttäisi tarvitsevan vain yhden kerroksen.
Sain ensimmäisen näistä erikoistapauksista siihen pisteeseen että sain kokeilla alustavasti miten pilari asettuu harkkojen päälle ja minkäkokoisen kolon rinteeseen joutuu kaivamaan. Itse harkkojen vaatima kaivaminen ei ollut kovin paha rasti, mutta seuraavalle sessiolle jäi vielä iso homma eli kaivaa tarvittava tila routaeristeille.
Lapiohommilla siis jatketaan ensi viikolla, mutta tämä vaihe alkaa olemaan jo vahvasti voiton puolella. Vielä kuistin pilareiden uusiminen niin pääseekin jo siistiin sisähommiin eli lattian eristämiseen.

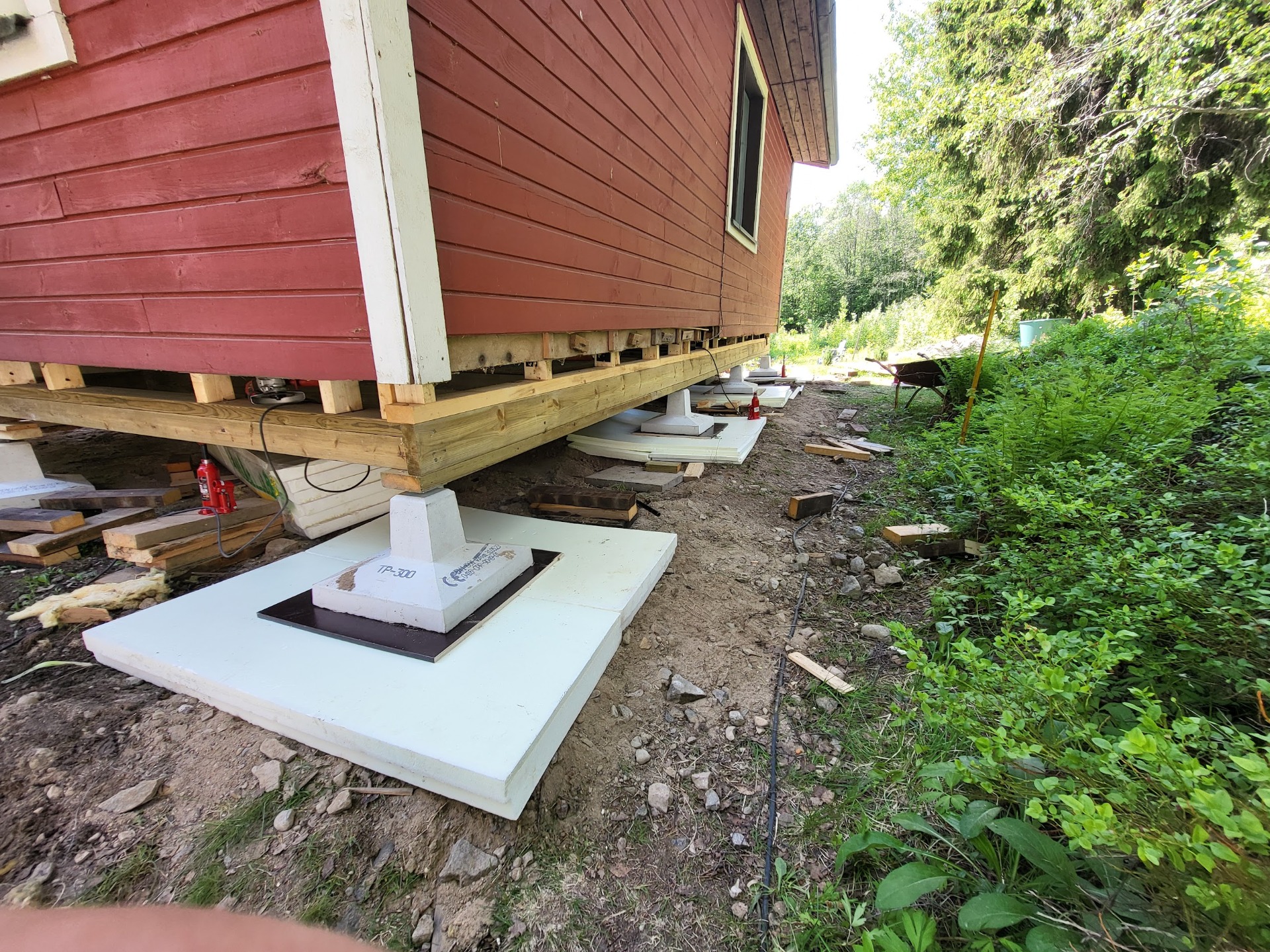

26.5.2024 Ekat tassut valmiit

Tämä viikonloppu oli henkisesti iso juttu koska nyt kaikki perustuspilarit ovat alustavasti paikoillaan ja ensimmäiset tassut ovat kokonaan valmiit.
Mökki nostettiin ensin lopulliseen korkeuteensa ja täysin pilareiden päällä. Ei enää väliaikaisia puutukia.
Ekassa vaiheeesa betonipilarit seisoivat maassa ja pilareiden päällä oli 10cm talla kuvaamassa routaeristettä. Kun kaikki kaikki 12 pilaria olivat paikoillaan ja oli varmistettu että koko mökki on vaaterissa alkoi routaeristeiden asennus. Yksinkertainen idea tässä vaiheessa on että mökin alta otetaan pois yksi pilari kerrallaan ja sen alle laitetaan eristeet. Tämän operaation ajaksi puurunkoa tuetaan tunkilla pilarin molemmin puolin.

Nyt tämä tassu-operaation on edennyt niin pitkälle että kaikki pohjoisseinän perustukset ovat lopullisessa kuosissaan. Alimmaisena routaeristeenä 10cm Finnfoamia 120x120cm, Sen päällä filmivaneri 60x60cm jakamassa painetta hieman isommalle alueelle ja päällimmäisenä BCE perustuspilari.
Neljä tehtynä, kahdeksan jäljellä.
18,5,2024 Varsinainen tunkkaus alkoi!!
Tänään koitti se kauan odotettu ja hermoiltu päivä eli mökin nostaminen alkoi. Tavoitteeena on nostaa koko mökkiä niin paljon että sen alle saadaan ujutettua 30cm korkeat betoniset perustuspilarit.
Hommaa varten ostin Puuilosta neljä pullotunkkia ja hallitunkki minulla oli jo entuudestaan. Nyt täytyy kehua kun kehumisen aihetta on: Tuolainen neljän tonnin tunkki maksaa vain 16 euroa. Tuotteessa on hinta kohdallaan.
Kantaville seinille tulee neljä pilaria eli nostin aina yhtä seinää kerrallaan samoista kohdista kuin mihin pilarit tulevat.

Etuseinällä on kuisti ja kattoa tukevat tolpat.- Yhdistin tolpat alapäästään toisiinsa poikittaisella palkilla. Nostin yhdyspalkkia hallitunkilla samaan aikaan kun nostin etuseinää. Tarkoituksena jakaa nostava voima mahdollisimman tasaisesti rakenteisiin. Tämän päivän kokemusten perusteella tämä konsepti toimii.


Nostin kantavia seiniä tukilankun verran kerrallaan eli kaksi tuumaa. Alun perin ajatus oli nostaa kerrallaan vain laudan verta eli yksi tuuma, mutta nyt kun pystyin nostamaan koko seinää tasaisesti monesta pisteestä niin päädyin kahden tuuman nostoihin. Joka noston jälkeen tarkastin laserilla että alajuoksut pysyvät suorana ja vaaterissa.
Tässäkin huolelliset esityöt maksoivat itseään takaisin. Päivän aikana minun ei tarvinnut alkaa säätämään mitään. Tunkatun seinän alle tarvitsi vain lisätä samanpaksuisia fyllejä niin kaikki pysyi suorassa automatic.
Päivän saldo: Mökki nousi tänään noin puolet tarvittavasta määrästä ja puuttuvat sentit pitäisi tulla aika kivuttomasti toistamalla samaa rutiinia mitä tänään harjoiteltiin. Sitten päästäänkin seuraavien vaiheiden pariin ja vähän erilaisiin töihin.

15.5.2024 Runkotyöt valmiit
Tänään sain valmiiksi alajuoksujen uusimisen ja seinätolppien jatkamisen. Samalla varmistin että seinät ovat suorat.
Nyt edessä olisi sitten sen kauan odotettu iso urakka eli mökin nostaminen tarvittavan korkealle jotta perustuspilarit saadaan sujautettua mökin perustaksi. Vielä on edessä pieniä viilauksia; kokeiluja mistä kohdista kannattaa tunkata ja mihin sijoittaa väliakaiset tuet jotta mökkin runko rasittuisi mahdollisimman vähän. Alustavien kokeilujen perusteella kolme tunkia per seinä toimii hyvin. Lisäksi etuseinää nostaessa pitää nostaa samaan aikaan kuistin tolppia.



7.5.2024 Tolppahommia
Tämä päivä meni takaseinän pystytolppien jatkamisessa. Vanhat alajuoksut korvataan uusilla ja pystytolppia jatketaan. Katkaisin kaksi sopivanmittaista parrua ja laitoin toisen lattiapalkkien päälle poikittain ja kiilasin toisen tukemaan kattotuolista seinää siltä kohtaa josta katkaisin alajuoksun.
Pienen alkuharjoittelun jälkeen tämä metodi toimi oikein hyvin. Tästä jatketaan huomenna.

3.5.2024: Etuseinä uusiksi
Tuli hieman lisähommia. Kuistin puoleinen seinä menee olohuoneen kohdalta kokonaan uusiksi. Alunperin tarkoitus oli vain suurentaa ikkunaa mutta kun huonekorkeuden korotuksen takia ulko-ovea pitää laskea niin lopputulos oli että on yksinkertaisinta rakentaa koko seinä uudestaan. Ulko-oven karmit on rakennettu old-school eli naulattu suoraan runkoon. Irroittaminen ja uudelleenkiinnitys olisi hyvin aikaavievää hommaa joten päädyimme oven uusimiseen kokonaan.
Suuremmat ikkuna vaativat runkotöitä joka tapauksessa joten kaikkein helpoimmalla pääsee kun rakentaa tämän osuuden seinästä kokonaan uusiksi.
Päästään kokeilemaan myös kokeilemaan yhdellä seinällä toteutuuko haave siitä että punainen mummonmökki muuttuu mini-huvilaksi kun sen maalaa valkoiseksi.


Vappu: Pidä tunkkis
Vapunaikaan saatiin valmiiksi lattiapalkkien asennus ja seinien oikaisu. Nyt on vuorossa mökin tunkkaaminen vaateriin jotta pääsen aloittamaan rungon pystytolppien jatkamisen. tolppia jatketaan noin 15 cm huonekorkeuden nostamiseksi.
Tämä kuistin puoli on hieman vaativampi tunkattava koska siinä pitää nostaa yhtäaikaa sekä seinää että kuistin tolppia. Tarkoitus olisi jakaa nostaminen mahdollisimman moneen pisteeseen ja olla vääntämättä mökin runkoa kovin monelle mutkalle. Hiljaa hyvä tulee ja alan pikkuhiljaa saamaan "tatsia" tähänkin hommaan.

21.4.2024 Linjalankaa ja nuijaa

Tällä viikolla edistys on ollut senttipeliä: Ei kovin näyttävää mutta sitäkin tärkeämpää. Nyt perustukset on suoristettu ja suurin osa lattiapalkeista on jo paikoillaan. Insinööriltä toki löytyy pakista laser-mittalaitteita mutta tässä hommassa old-school vie voiton kaikesta nykyhömpästä. Linjalanka ja reilun kokoinen nuija olivat remppaajan parhaat kaverit tällä viikolla.
14.4.2024
Tämä viikko meni nostohommien valmistelussa. Kevyen koeponnistuksen tulos paljasti heti kättelyssä että ennen lopullista nostamista pitää tehdä kaikki runkotyöt loppuun. Tarkoittaa käytönnössä sitä että pitää asentaa lattiapalkit ja lisäksi alajuoksujen uusiminen plus pystypalkkien pidennys.
Alunperin ajatus oli että uudet alapalkit kestäisivät noston väliaikaisella kevyemmällä tukemisella ja voisin tehdä nämä hommat selkäystävällisemmä korkeudella. Tämää suunnitelma ei kuitenkaan toiminut alkuunkaan ja nyt mennään suunnitelmalla B.
Hyvä puoli tässä oli se että suunnitelma B:n välttämättömyys kävi ilmi jo valmisteluvaiheessa. Emme ehtineet hajoittamaan mitään.

6.4.2024
Tässä kuva purkutöissä esiinnousseesta probleemasta jota ei tullut ajateltua etukäteen. Mökki on rakennettu rinnetontillle ja pengerrys loppuu heti alarinteen seinän kohdalla. Nyt täytyy miettiä miten tähän rakennetaan tukeva maapohja tämän seinän betonipilareille. Myös routaeristys pitää funtsia...

Aprillipäivä 2024
Mökistä on nyt purettu pois kaikki alkuperäiset perustukset ja ne on korvattu uusilla painekyllästetyillä palkeilla. Oli melkoinen työmaa saada ujutettua uudet palkit mökin seinien alle, mutta nyt se on tehty.
Seuraava vaihe on tunkata mökkiä niin paljon että saamme 30cm betonitolpat sekä routaeristeet paikalleen. Homman pitäisi olla melko suoraviivainen mutta vaatii kärsivällisyyttä ja tarkuutta. Suurin vaara on että pudottaa mökin tunkkien tai tukien päältä. Tuet pitää rakentaa huolellisesti eikä saa kirehtiä.



Maaliskuu 2024
Kevään työt aloitettiin poistamalla lattiapalkit ja tukiparrut. Tukiparrut olivat läpeensä lahot mutta palkit olivat vielä suurinpiirtein ok.
Mökin tukiparrut korvataan 12 kappaleella betonisia perustuspilareita, Ne ovat kätevämpiä käyttää kuin alkaa itse valuhommiin.
Lattiapalkit uusitaan myös ja uudet palkit ovat painekyllästettyä lankkua joten tämäntyyppisiin korjauksiin ei ole jatkossa tarvetta sataan vuoteen.
Mökin alla oleva hiekkapohja on uskomattoman siivottomassa kunnossa purkuhommien jälkeen. Lahonnet parrut hajosivat pölyksi, hiirenjätöksiä, villankappaleita jne. On kuitenkin tärkeää puhdistaa pohja puhtaaksi. Varsinkin kaikki maatuva aines pitää saada tarkkaan pois hajuongelmien välttämiseksi.

Tässä alkuperäinen perustus osittain purettuna. Maata vasten maanneet parrut olivat lahonneet täysin. Lattiapalkit olivat melko ok mutta niissäkin oli hieman lahoa joten nekin menivät vaihtoon.


Jouduin pähkäilemään pidemmän aikaa miten saan purettua vanhat perustukset ja tuettua mökin niin että saan ujutettua uudet rakenteet mökin alle. Pienellä miettimisellä ja asiantuntevilla neuvoilla olllaan nyt päästy tähän pisteeseen.
Ekassa vaiheessa olen rakentanut kummallekin kantavalle seinälle neljä poikittaistukea mökin nostamista varten. Varsinainen rossipohja tulee näiden palkkien alle.
Tällä tavalla huonekorkeus kasvaa 10 senttiä ja se tulee tosi tarpeeseen sillä tässä mökissä huonekorkeus oli suurinpiirtein 220cm. Tuosta korotuksesta osa lähtee vielä pois koska katon eristys tehdään kahdesta kerroksesta 50mm Finnfoam kattotuolien väliin ja 30mm Finnfoam PIR poikittain kattotuolien alle. Nettona huonekorkeuden pitäisi siis kasvaa 70mm.
Perustusten uusiminen tarkoittaa sitä että koko mökkiä pitää nostaa melko reilusti. Periaatteessa lattiapalkit vaihdetaan ja uudet palkit ovat samankorkuiset kuin vanhatkin. Lisäkorkeutta tarvitaan koska 10cm korkeat tukiparrut vaihdetaan 30cm korkeisiin betonipilareihin. Niiden alle tulee vielä 10cm Finnfoam routaeriste joten jostakin pitää kehittää 30cm tilaa mökin alle.
Katsotaan kuinka paljon sitä tilaa tehdään mökkiä nostamalla ja kuinka paljon kaivamalla. Labour intensive task, sanoisi amerikkalainen. Alan pikkuhiljaa ymmärtämään miksi talot rakennetaan siinä järjestyksessä että ensin tehdään perustukset ja sitten rakennetaan talo niiden päälle. On aika paljon työläämpää rakentaa perustukset kun se itse talo on jo rakennettu ja paikallaan.

Tässä terassi osittain purettuna. Tämä tullaan uusimaan kokonaan ja terassia laajennetaan tästä päästä noin neljä metriä. Tästä pitäisi tulla tosi kiva kun laitamme sohvaryhmän katon alle ja terassi jatkuu siitä taivaan alle. Terassi on etelään päin joten auringosta saa nauttia koko päivän ja iltaurinkokin osuu tälle puolelle hienosti.
Parhaassa tapauksessa tämä vaihe projektista tehdään kesällä 2025. Saattaa kuitenkin mennä kesälle 2026. Saas nähdä.
